Fv. 834 Festvåg ferjeleie

Ved Festvåg ferjeleie skal vi fornye området og oppgradere det for elektrifisering av sambandet Festvåg–Misten.

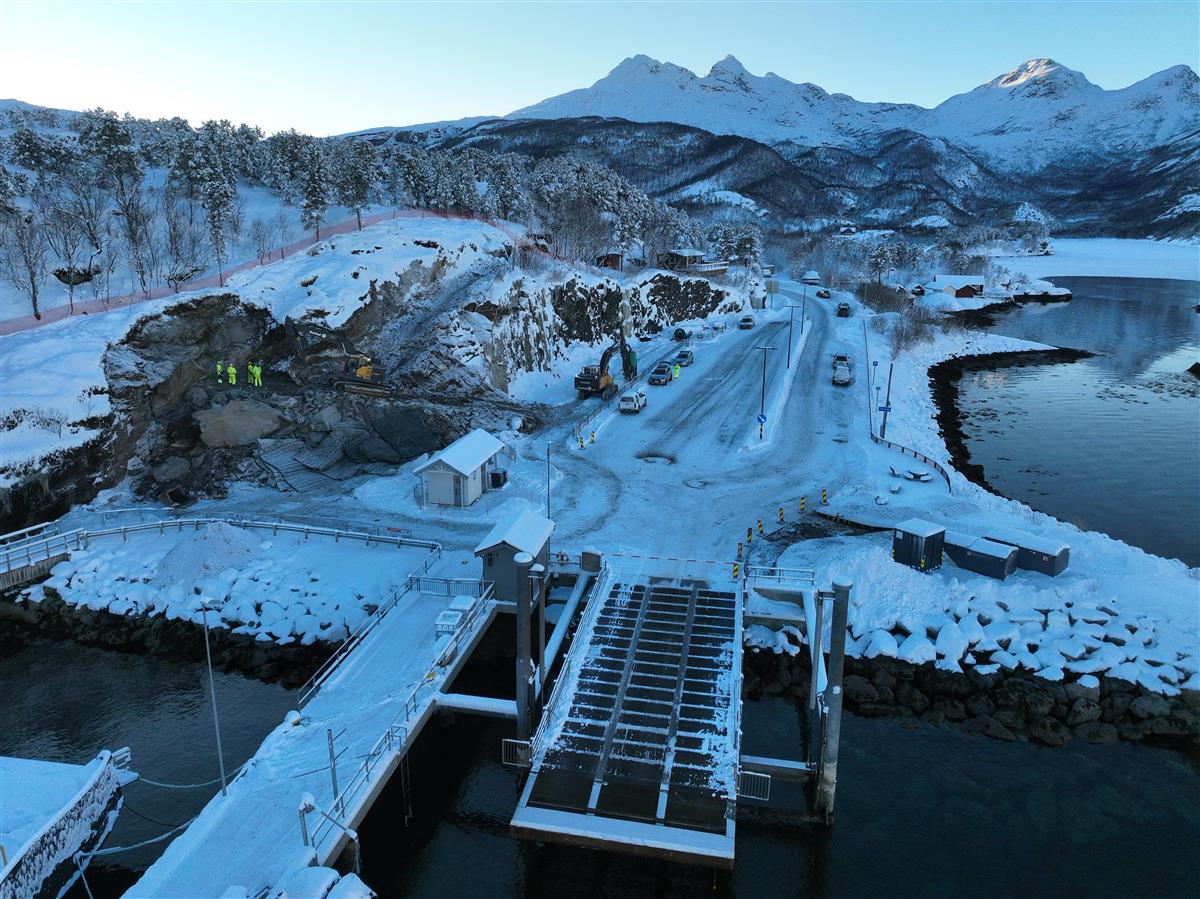

Ferjeleie med anleggsaktivitet. Snø. Dronefoto. - Klikk for stort bildeFestvåg ferjeleie januar 2026 Øyvin Laxaa Vollan, Nordland fylkeskommune

Vi er i gang

Anleggsstart januar 2026. Det er satt av et års tid til prosjektet.  De avsluttende arbeidene og asfaltering er planlagt til våren og forsommeren i 2027.

Ferjetrafikken skal i utgangspunktet gå som normalt, også i sommer.

Sprengningsarbeider

Det vil pågå sprengninger fra 15. januar 2026 og fram til våren 2026.

  • Det kan bli gjennomført sprengninger daglig mandag–lørdag i tidsrommet 08:00–19:00.
  • Ved sprengning og opprydding blir trafikken stanset av vakter et stykke unna
  • Før sprengning varsles det med sirene i korte støt, ca. 1 minutt før avfyring
  • Det gis ikke varseltone etter sprengningen er utført
  • Hold avstand. Følg anvisninger fra vaktene
  • De som bor eller har fritidsbolig nærmest har fått mer informasjon
  • Ta kontakt dersom du lurer på noe

Endringer på/ved Festvåg ferjeleie

  • Servicebygget vil bli stengt i løpet av januar 2026
  • Det blir satt opp et midlertidig toalett
  • Det blir endringer på oppstillingsplassen
  • Det blir også noen endringer for parkering
  • Følg skiltingen

Informasjon til reisende

Reiseinformasjon for ferje og buss finnes hos Reis Nordland eller i appen Reis

Trafikkmeldinger finnes på 175.no (Statens vegvesen)

Dette skal gjøres i prosjektet

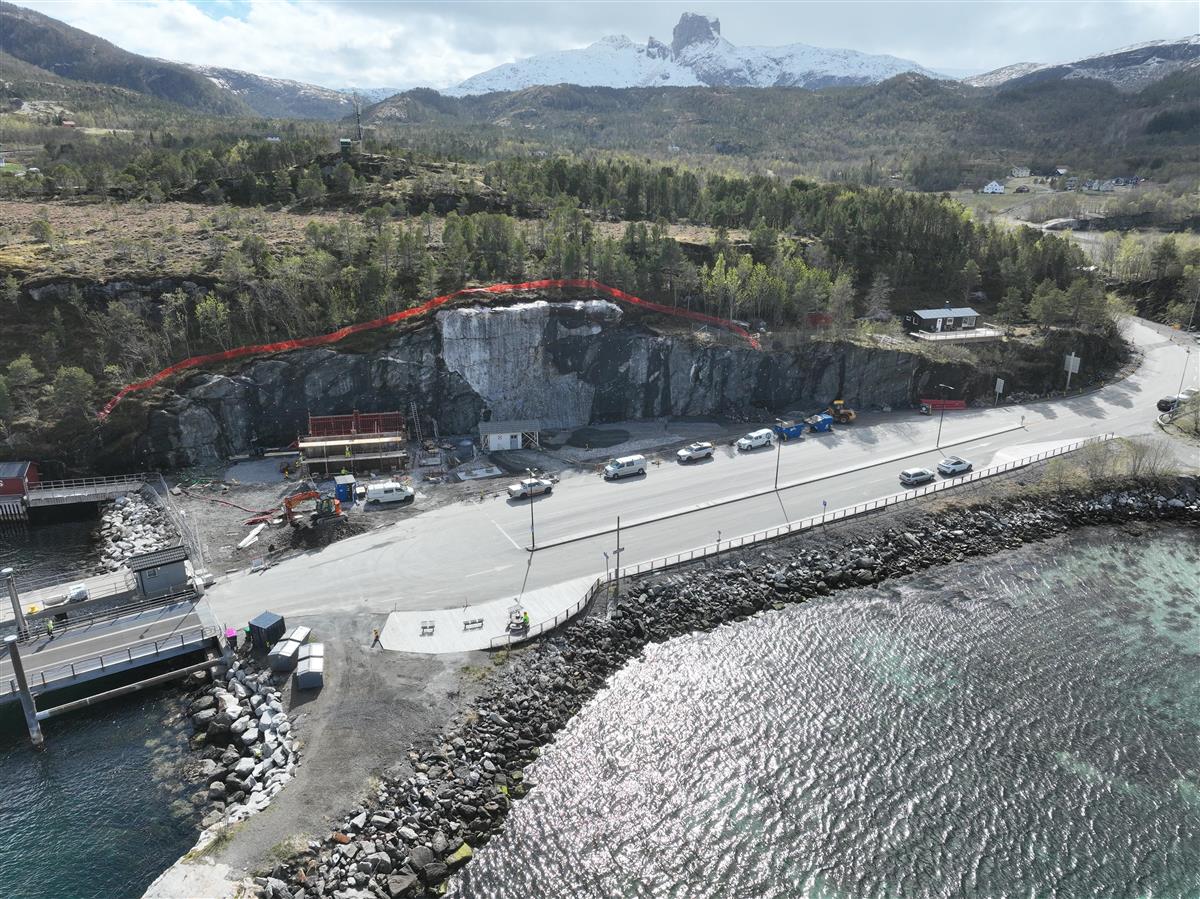

  • Området skal utvides ved å etablere en høyere fjellskjæring.
  • Det skal legges teknisk installasjon til området under den nye skjæringen
  • Bygge nytt teknisk bygg på om lag 80 kvm

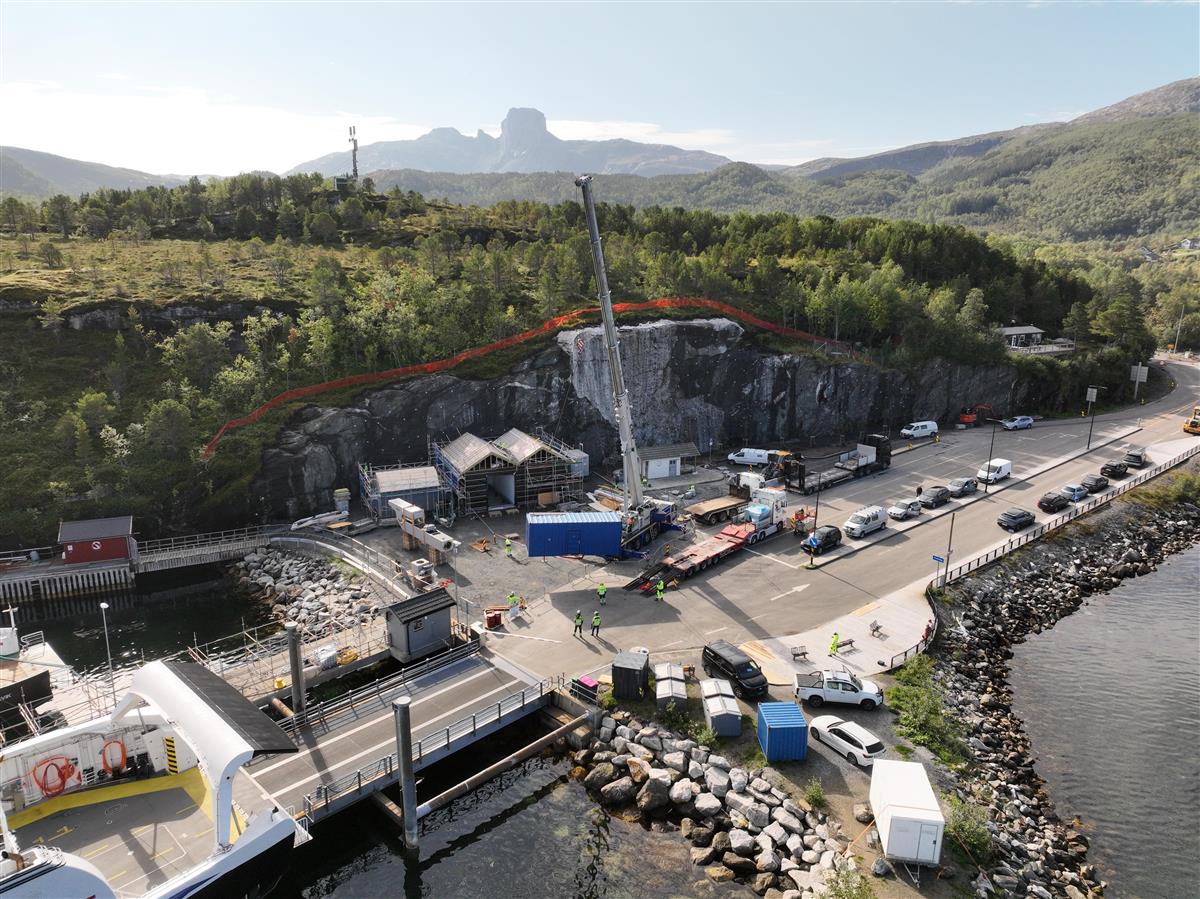

  • Sette opp et ladetårn for tilkopling til ferja
  • Flytte eksisterende servicebygg ca. 30 meter fra der det står i dag. Det må lages ny fundamentering, avløp og tilførsel til dette servicebygget.
  • Overskuddsmasser planlegges brukt til en breddeutvidelse på fv. 834 Valvikdalen


Det er inngått kontrakt for elektrisk fartøy på sambandet Festvåg–Misten.

Se pressemelding 24.11.2025

Pressemelding 24.11.2025: Starter arbeidene for å elektrifisere Festvåg–Misten.

Aktører

Det er entreprenøren Aurstad som skal gjøre arbeidene på vegne av Nordland fylkeskommune.  Aas-Jakobsen er rådgiver. De har utført detaljregulering av prosjektet og vil bistå i byggefasen.

Økonomi

Nordland fylkesting har gjennom budsjett og økonomiplan satt av 75 millioner kroner til landanlegget Festvåg–Misten.

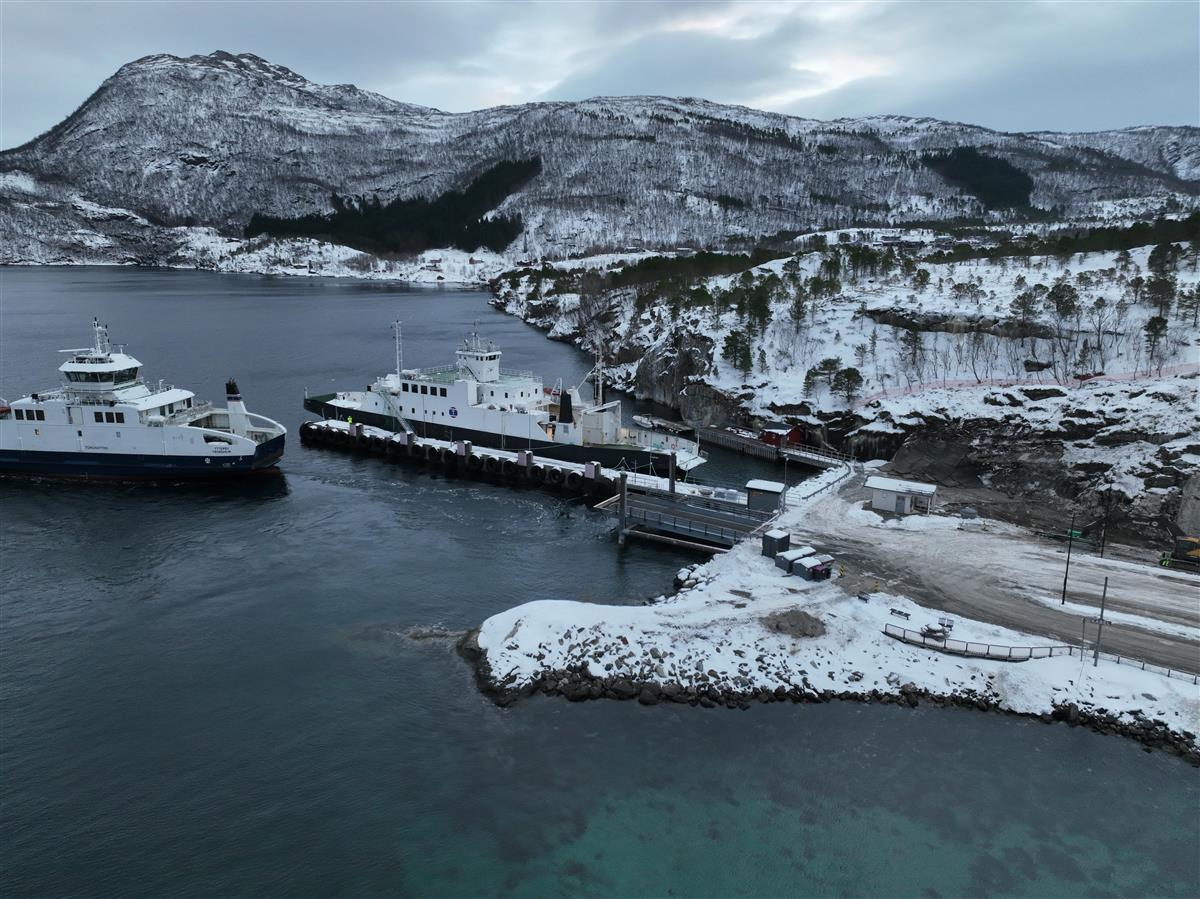

To ferjer ved ferjekai. Vinter. Dronefoto - Klikk for stort bildeFestvåg januar 2026 Øyvin Laxaa Vollan, Nordland fylkeskommune Skisse/tegning som viser nytt ferjeleie.  - Klikk for stort bildeSkisse av planer for Festvåg ferjeleie
